农村钢结构建房全流程解析:避开8大常见陷阱
发布时间:2025-04-03 16:36:59 | 浏览次数:

钢结构建房虽优势显著,但专业门槛较高。本文揭秘从设计到验收的12个关键节点,助您避开常见误区。

一、规划阶段:3个核心决策点

  1. 结构体系选择:

  • 轻钢龙骨体系:适用于3层以下住宅

  • 门式钢架体系:适合仓库/厂房改造

  • 空间网格结构:大跨度公共建筑首选

  1. 荷载计算误区:

  • 必须考虑恒荷载(墙体材料)+活荷载(人群/雪载)组合值

  • 典型案例:山东某农户未计算屋顶光伏荷载,导致结构变形

  1. 地基处理要点:

  • 地质勘查深度应达持力层(通常5-8米)

  • 推荐采用CFG桩复合地基,承载力提升40%

二、设计阶段:4大技术细节

  1. 防腐设计:

  • 主体结构必须采用热浸镀锌Q345钢(锌层厚度≥85μm)

  • 连接件应使用不锈钢材质

  1. 防火构造:

  • 钢结构耐火极限需达2小时(填充100mm厚岩棉)

  • 疏散通道必须设置独立防火隔离带

  1. 围护系统:

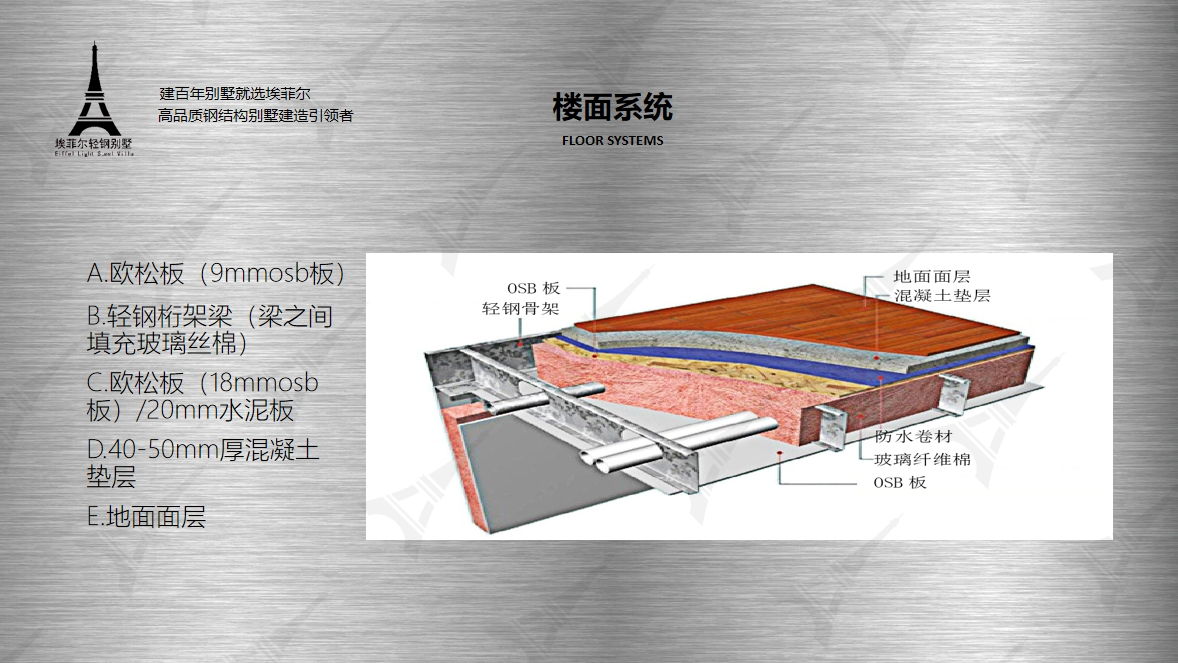

  • 屋面推荐0.5mm厚镀铝锌钢板+50mm玻璃棉

  • 外墙选用集成保温装饰板(导热系数≤0.03W/(m·K))

  1. 水电预埋:

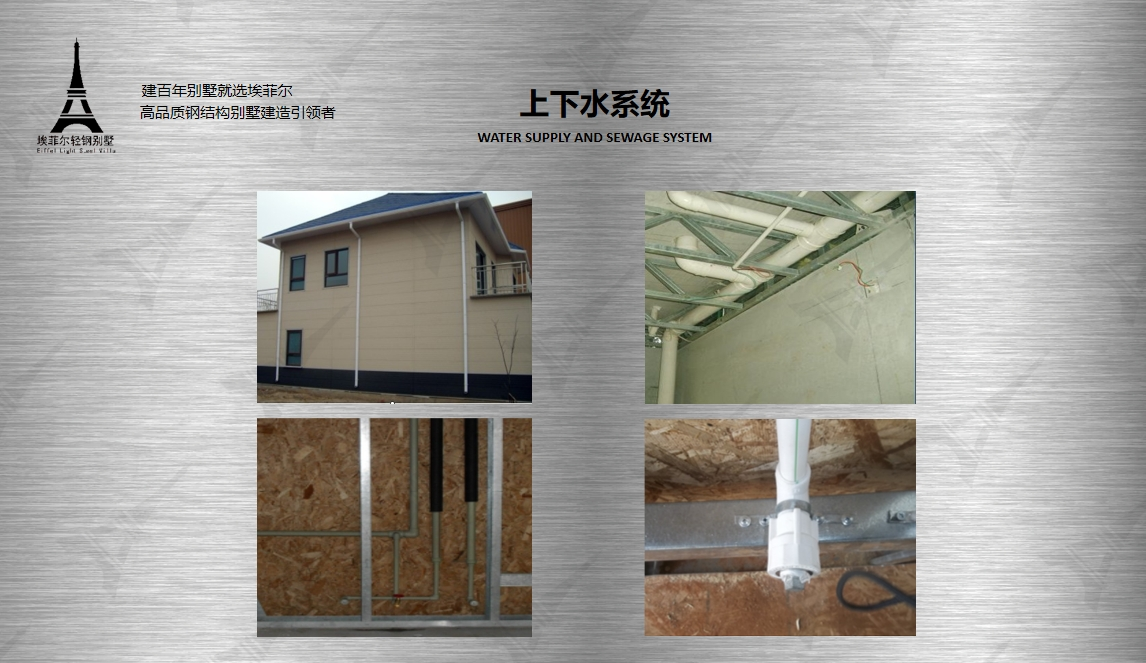

  • 主体施工阶段需同步预埋线管(推荐使用JDG镀锌管)

  • 给水管道应做防冻处理(采用电伴热带+保温棉)

三、施工阶段:5个质量把控点

  1. 焊接工艺:

  • 必须采用CO2气体保护焊,焊缝探伤比例≥20%

  • 典型案例:河北某工程因虚焊导致节点失效

  1. 螺栓连接:

  • 高强度螺栓终拧扭矩误差应控制在±10%以内

  • 防松措施:推荐采用双螺母+弹簧垫圈组合

  1. 防火涂料:

  • 涂层厚度需分两次喷涂,每次间隔48小时

  • 检测标准:耐火试验后钢温升不超过350℃

  1. 防水处理:

  • 屋面搭接处应使用丁基胶带+自攻钉双保险

  • 天沟排水坡度不得小于1%

  1. 沉降观测:

  • 施工期间每完成一层需观测一次

  • 竣工后第一年每季观测,第二年半年观测

四、验收阶段:3大关键指标

  1. 垂直度偏差:全高≤H/1000且≤30mm

  2. 屋面渗漏试验:持续淋水2小时无渗漏

  3. 结构安全性鉴定:需取得第三方检测报告

结语:钢结构建房涉及50余项专业节点。选择埃菲尔钢结构
